服装生产如何提高产量?讯商软件:各部门人员配合很重要!

日期:2020-08-28 / 人气:

讯商软件说:车间里的管理看板,是目视化的一种形式,让生产数据、现场等的状况一目了然,相关人员能清晰了解各环节的进度(物控、裁床、车缝、尾部),达到协同生产的目标。


一、生产计划部

提前一个月,将下月生产定单的生产管理板(EXCEL表格)做好,或者可以直接在艾格文服装管理系统中进行生产排程(厂长或生产经理负责)。

二、IE部

提前10天将电脑的生产管理板排单,并填写在车间的生产管理板。开流水线的前一天,IE和组长共同制作工序编排表,请标注人员、车种、工时等数据。有条件的话,写在车间白板或A0大幅纸张上效果会更好,可以显示流水线工序的每个细节,同时也彰显了IE的功底,让员工有信心完成目标产量。

三、板房

提供正确衫板,制单,物料卡(各用量一定要详细)。

提供各工序记录时间(排单数据)。

产前编排提供技术支援(品质保证)保证车间开款顺畅。

跟单员负责全程跟进,清楚货期、各部门进度,要提前将已下单的物料回厂时间(必须确定)填上共享〈管理板,物料卡〉,并跟进时间。

四、产前准备工作

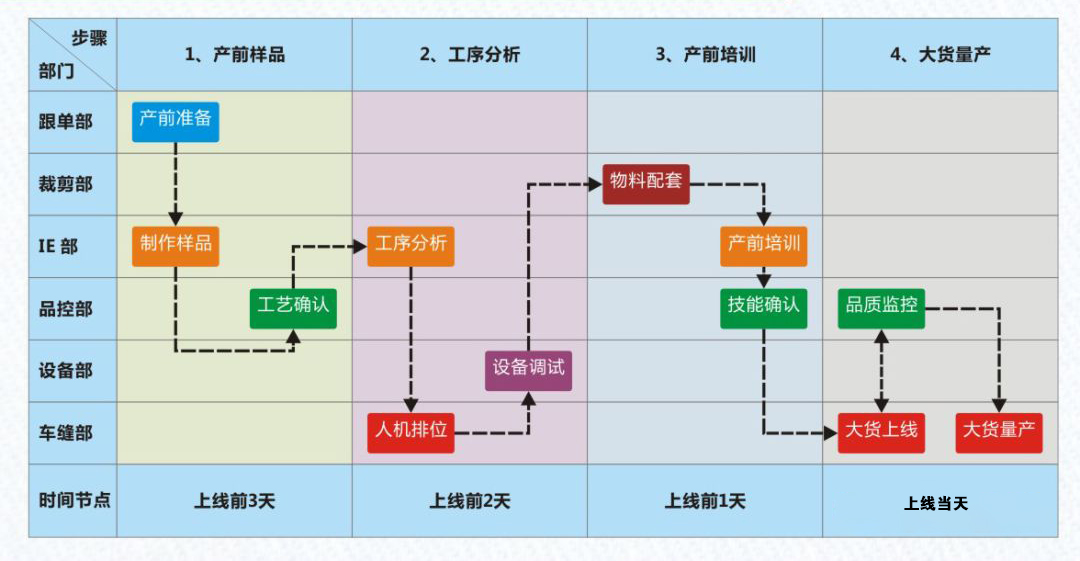

产前准备是指为满足流线化生产的顺利进行,保证生产流程的顺利开展,在大货生产前由TPE、QC、PPE、组长、领班、机修各部门人员通力合作从技术,物料,流程,品质,设备,人员等方面所做的准备工作。工作主要内容包括:

1、 核对资料(OK板、制单、物料卡)。

2、 核对进度(裁片、花片、物料回期)。

3、 检查已裁好裁片,已回花片,已回物料,确定是否符合大货生产要求以及数量是否够大货用量。

4、 车产前板测定各工序时间,确定品质保证(操作方法,工夹具的应用,车面定位,质检定位)。

5、根据生产组实际人数做好编排表,并交组长审核确定(开款时不准更改编排表)。

6、机器排布图

IE 根据样衣和工序分配表,制作车位排布图,安排适当的时间排车位,以不影响正常生产为原则。实地机械布置由领班负责安排相应的人手排车位,在实地布置时,应注意切断电源及拔下所有机械的插头,确保安全以免损坏电器设备。机器排布完成后,应指导员工插上电源进行试车,如有问题当场由机修解决。

7、 开款前4小时确定针车已调试好。

8、 开款4小时开始测时(暗测),并根据时间与组长商议作出调整。

9、 每天测时2次上午、下午各一次(暗测),并根据时间与组长商议作出调整。

10、 时间稳定后,将此时间进入电脑数据库。

五、裁床

1、 根据物料卡用量复核布料实际用量。

2、 1000件以上的单,要测试头床布(齐色一匹布)。

3、 根据本款生产线数量,裁好大货后,预先抽出大货产前板。

4、 在生产线转款前1天将下一款裁片送到生产线(一次送3天的量并标示款号、码数、数量)。

5、 每天上午10点前将车间的配片送到生产线。

6、 每天上午8:30前将前一天报表交厂长。

六、 品控部

1、 批复组长产前板,并出质检报告。

2、 开款前一天开产前品质会议统一收货标准。(人员:跟单、QC,编排,组长,质检员)。

3、 开款时协助组长跟进品质。

4、 生产线出成品首5件,要仔细检查,出质检报告。

5、 针对首5件的品质问题,生产线停产开品质会议。

七、 物料仓

1、 对采购回的物料仔细核对数量、品质是否符合大货要求。

2、 每天所回布料、物料如实以报表形式交给厂长。

3、 根据生产线开款时间前一天将物料送到各生产线一次3天的量,并与组长做好交接手续。

4、 对组长退回的上款物料及时清点、分类。

八、流水线组长

开款前2天,核对裁片,物料完成产前板,并交QC审批。

开款前1天审核、确定编排表。

开款前4小时确定针车是否已调试好。确定已到车间的裁片数量和物料数量。并作好记录。

开款前2小时组织开小组产前会议。(参会人员:跟单、编排员,QC、质检、生产线员工)。组长/编排员:讲解各工序人员编制、操作方法、车面定位、质检定位、收货标准。

组长必须做好不停产转款。

开款时必须仔细教每个员工操作手势、收货标准,互检范围。

当上一工序学会后,才可以教下一个工序,教完下一个工序要回头检查上一工序是否合格。

出成品5件QC出质检报告后,组织开品质会议(人员:跟单、QC、质检员编排员、生产线员工)QC讲品质问题、组长编排根据品质问题及时进行改善。

新款开通后,组长要将上一款剩余物料退回物料仓。

 每天下午将需要换片的裁片退回裁床。

九、尾部(后整车间)

1. 每天上午固定时间点将车间返工衫退回车间,同时收成品,并与组长做好交接手续。

2.每天将前一天包装数量以报表形式交厂长。
